El passat mes de setembre van començar els treballs de desmuntatge de l’antiga línia a Grau Roig. Es tracta d’una instal·lació que havia quedat obsoleta després de ser substituïda amb èxit per una nova línia amb més capacitat i amb un traçat diferent, que evita els nuclis urbans i els terrenys privats. En total s’havien de retirar 17 quilòmetres de cables d’alta tensió i 93 pilones. Segons s’ha detallat des de la companyia fins ara s’ha retirat el cablejat i pràcticament el 80% de les torres.

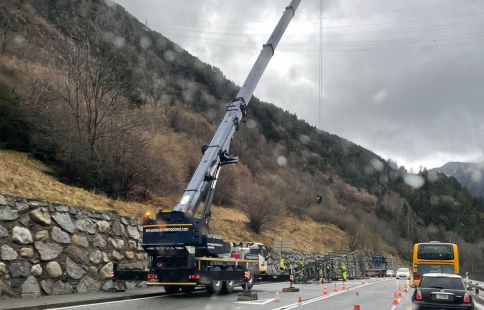

Aquesta setmana es treballa en la zona que va entre Encamp i la rotonda de Meritxell, fet que ha comportat que en algun moment s’hagués de suprimir algun carril de circulació per deixar espai per a les grues de gran tonatge que s’utilitzen per retirar les torres.
Un cop s’hagi enllestit la feina, els treballs s’aturaran ja que les pilones que falten per retirar queden en zones que formen part d’estacions d’esquí i ara no s’hi pot treballar. Així, la feina es reprendrà a finals d’abril i es confia que com a molt tard al maig el desmuntatge quedi del tot completat.
