La central de FEDA guanya potència gràcies a les tasques de manteniment dels grups hidroelèctrics

Els treballs fets durant la segona meitat del 2024 a un dels equips, valorats en un milió d’euros, han permès incrementar de 14.000 a 15.000 quilowatts la seva capacitat, fet que s’ha de traduir en una major producció energètica; a partir de l’estiu, s’abordarà el procés en el generador 1

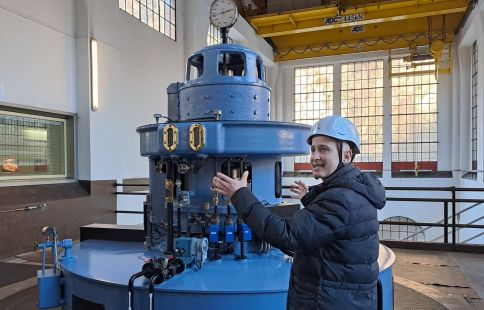

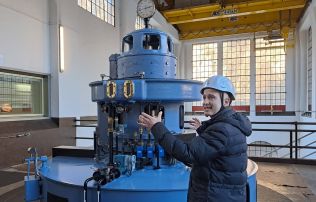

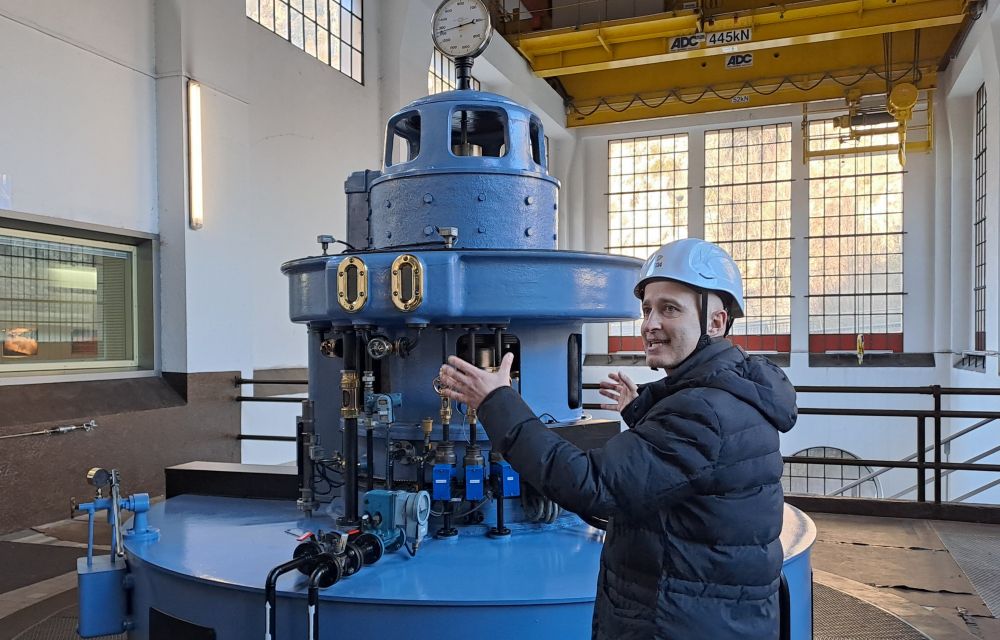

Travé, donant explicacions al costat del grup hidroelèctric 2.
Travé, donant explicacions al costat del grup hidroelèctric 2. G. P.

Si es compara amb el que encara no ha superat aquest procés, les tasques de manteniment que FEDA ha efectuat al llarg dels darrers mesos al grup 2 de la central hidroelèctrica podrien sembla bàsicament una rentada de cara. La diferència entre un i altre, com es pot comprovar a la imatge, són evidents. La realitat és que els treballs han anat molt més enllà, una feina gairebé de xinesos, per desmuntar una estructura enorme i substituir aquelles peces que havien quedat obsoletes. Tot per donar-li 20 anys més de vida. I, de retruc, un altre èxit: haver aconseguit donar 1.000 quilowatts més de potència que s’han de traduir a partir d’ara en un petit increment de la producció elèctrica nacional.

Les tasques es van iniciar un cop finalitzat el desgel. Llavors, el grup, el segon dels tres que té la central, es va poder desconnectar. Els altres dos, en un moment de cabal d’aigua més reduït, eren suficients. Així ho ha explicat el director d’operacions i noves infraestructures de FEDA, Jordi Travé. “És el manteniment més important que hem fet els darrers anys”, ha indicat. Tot forma part d’un procés pel qual hauran de passar els tres grups. El 3 ja ho va fer el 2022 i l’any passat va el torn del segon. En el del número 1 ja es treballa per poder-lo tirar endavant a partir de juny.

I per què aquesta operació? Doncs per donar nova vida a una maquinària que data dels inicis de la central, de l’any 1934, i que, no es pot oblidar, serveix per produir anualment entre el 15% i el 20% de l’electricitat que es consumeix a Andorra. Per tant, la font d’energia pròpia més important que té el Principat en aquests moments. Es tracta d’una operació que es fa cada vint anys i que serveix per “allargar la vida útil” dels grups. I és que, en cas que això no fos possible, tocaria substituir-los i l’operació seria, llavors, molt més complicada i cara.

Així, en el grup hidroelèctric 2 s’ha destinat un pressupost d’un milió d’euros, similar al que es té previst per a l’1. En canvi, si calgués instal·lar-ne un de nou la inversió necessària podria apropar-se tranquil·lament als 10 milions per cadascun dels tres. I, a sobre, a diferència del que succeeix amb el manteniment, s’hauria d’aturar la central durant molt de temps. Per tant, FEDA ho té clar: sempre que es pugui, s’intentarà aquest procés.

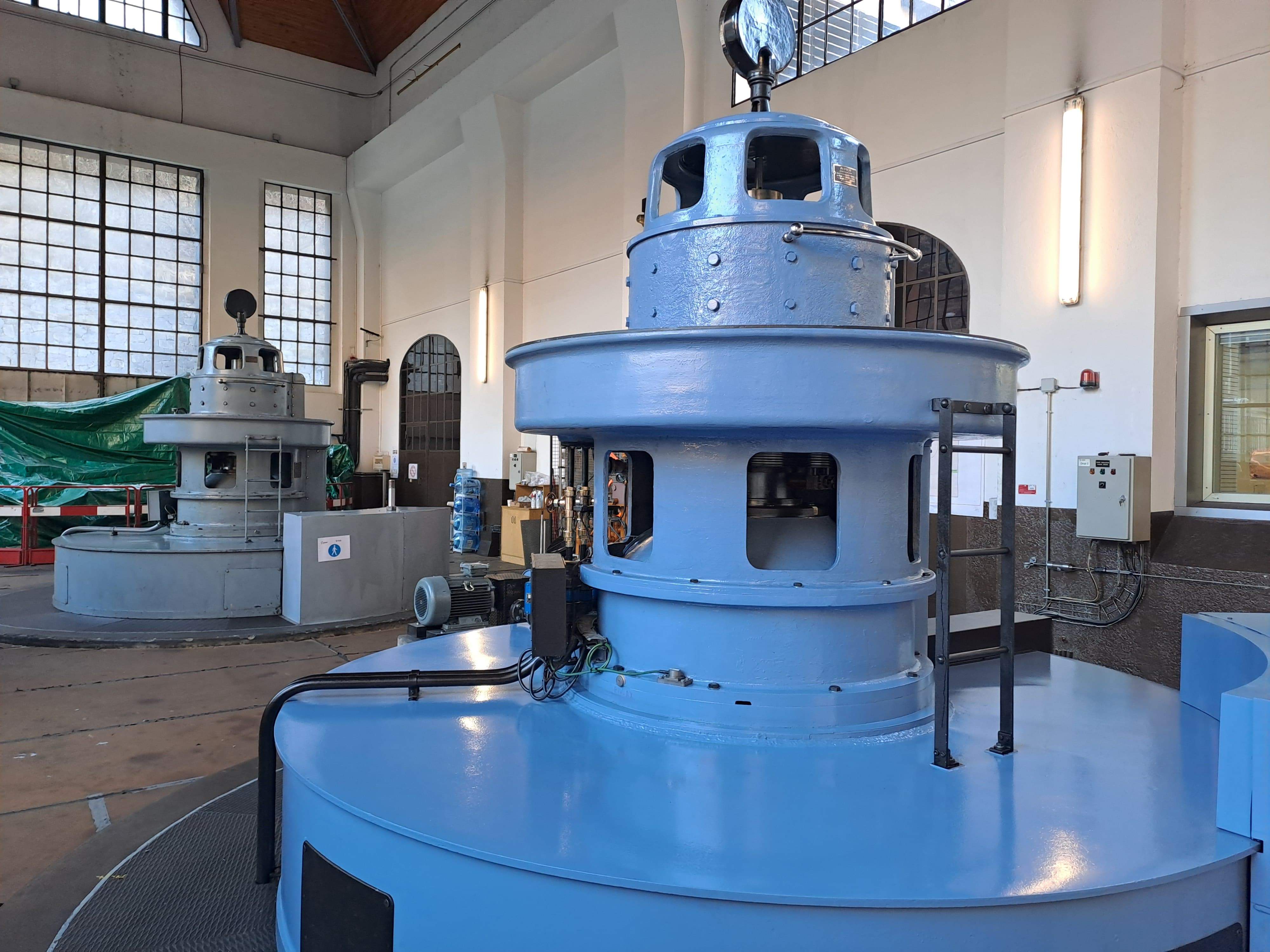

Al fons, el grup 1 encara sense tocar, i en primer pla, el 2, ja amb el manteniment fet.
Al fons, el grup 1 encara sense tocar, i en primer pla, el 2, ja amb el manteniment fet.

Més tenint en compte que el que s’ha aconseguit amb els treballs de l’any passat permet fer un balanç positiu. Travé ha explicat que, més enllà de renovar la maquinària, aquesta “ha millorat el seu rendiment”. Així, la potència “ha passat de 14.000 quilowatts a 15.000; n’hem guanyat 1.000”. I això, un cop s’ha posat en marxa ha de permetre generar més electricitat i incrementar, ni que sigui de forma lleugera, la producció nacional. Per tant, un pas més, petit potser, però endavant cap a l’objectiu de reduir la dependència de l’exterior.

Per tirar endavant aquest manteniment, FEDA ha comptat amb el suport d’EDF, la companyia elèctrica francesa. “Ho ha fet un grup de tècnics especialitzats nostres amb la col·laboració d’experts gals. Cal pensar que la manipulació de totes les peces, moltes d’elles fetes a mida, és delicada”, ha comentat el director d’operacions de la societat energètica andorrana.

I, com s’ha dit, la feina encara no està enllestida. A partir de juny, “quan acabi la fossa de gel”, es posarà en marxa el procés amb el grup hidroelèctric 1. Es calcula que la tasca durarà també sis mesos i, llavors, tot quedarà completat, fins d’aquí a dues dècades, quan tocarà tornar a abordar el procés.
